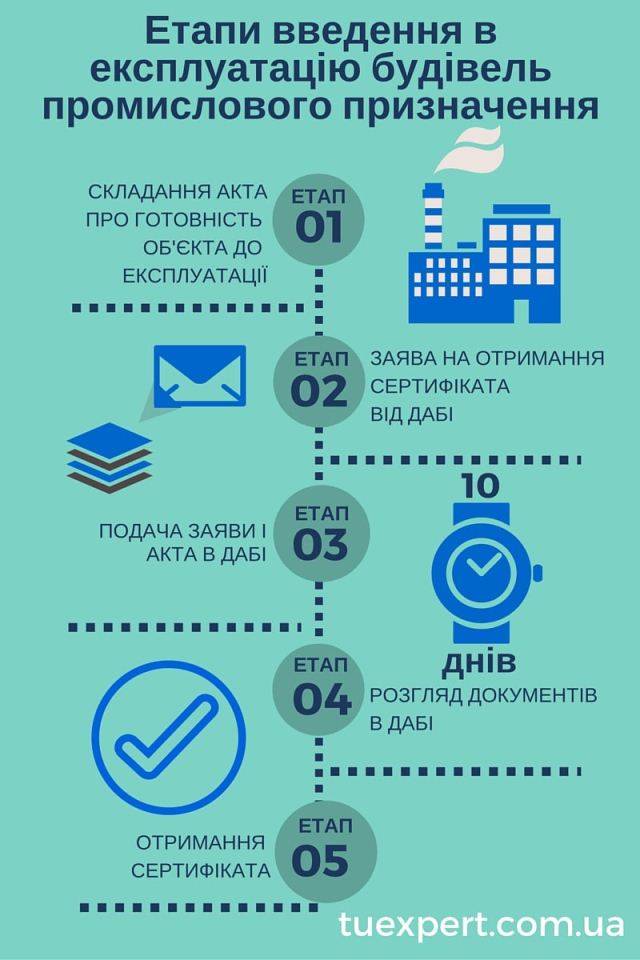

Документальне оформлення введення в експлуатацію промислових будівель

Останнє оновлення: 30.05.2016

Процедура введення в експлуатацію побудованих об'єктів, зокрема промислового призначення, здійснюється відповідно до Закону України «Про регулювання містобудівної діяльності».

Промислові споруди відносяться до об'єктів будівництва 4 і 5 категорій складності. Введення в експлуатацію таких будівель і їх легалізація відбувається на підставі акту готовності об'єкта до експлуатації. Об'єкт вважається введеним в експлуатацію після видачі сертифікату. Відповідний документ видається органом державного архбуд контролю (ДАБІ).

Процедура отримання сертифікату прописана в постанові Кабміну і передбачає заповнення заяви (згідно із встановленою формою), в якій вказується необхідна інформація. До заяви підкріплюється акт введення в експлуатацію. Заява та акт Як отримати сертифікат введення в експлуатаціюподаються в ДАБІ особисто замовником будівництва або його уповноваженими особами, або надсилаються рекомендованим листом з обов'язковим описом вкладень.

Що потрібно вказувати в заяві для отримання сертифікату

Форма заяви і запитувана в ньому інформація затверджена тією ж постановою Кабінету Міністрів №461. Завантажити бланк можна на офіційних сайтах ДАБІ, Верховної Ради та Кабінету Міністрів України.

Заява повинна містити наступні дані:

  • інформацію про замовника будівництва (відрізняються вимоги для фіз та юросіб);
  • інформацію про об'єкт будівництва згідно з проектною документацією (найменування, місце розташування);
  • код об'єкта (згідно держкласіфікатора);
  • кількість сторінок акту готовності до експлуатації;
  • дату і підпис.

Як скласти акт про готовність до експлуатації об'єкту промислового призначення

Акт складається по завершенню будівельних робіт і повинен містити вичерпну інформацію згідно з вимогами, встановленими на законодавчому рівні.

Так, у встановленій формі, в акт вноситься така інформація:

  • місто, номер і дата складання акта;
  • найменування об'єкта, вид і категорія складності, відповідно до проектної документації;
  • адреса і код об'єкта (згідно держкласіфікатора);
  • інформація про підрядників (субпідрядників, якщо такі були), проектувальників і про проектну документацію;
  • інформація про дозвіл на будівництво, час початку і закінчення будівельно-монтажних робіт;
  • дані основних показників об'єкта (площа, продуктивність, потужність, виробнича площа, кількість робочих місць та інші показники);
  • вартість будівництва;
  • підписи замовника, генерального проектувальника, генпідрядника, субпідрядника, страхової організації, представника профспілкової організації.

Для перевірки на відповідність усім нормам і вимогам поданих документів і побудованого об'єкта у Держархбудінспекції є 10 робочих днів з моменту подачі заяви. По закінченню зазначеного терміну ДАБІ виносить рішення про видачу або відмову у видачі сертифіката.

Введення в експлуатацію споруди промислового призначення з ТУ Експерт

Не варто забувати, що орган держархбуд контролю має право перевіряти достовірність поданої інформації про об'єкт, здійснювати перевірки на місцях, брати зразки продукції і т.п. Щоб виключити всі можливі невідповідності в документальному оформленні будівельних робіт та попередити можливість відмови у видачі сертифіката введення будівлі в експлуатацію - звертайтеся до фахівців своєї справи. Фахівці компанії ТУ Експерт знають, як оформити дозвільну документацію згідно з усіма вимогами державних будівельних норм, стандартів і правил.

ТУ Експерт може з упевненістю гарантувати досягнення поставлених замовником завдань.

Читайте також про види дозволеного використання земельних ділянок і будівельних об'єктів.
